Nota técnica de conceito

Wood frame: sistema, desempenho e controle.

Uma visão objetiva de como a casa é montada, onde estão os pontos críticos e quais indicadores realmente devem ser comparados com a alvenaria no projeto executivo.

Ver esquema da casa
O que é — e o que não é

Uma estrutura leve, industrializada e projetada como sistema.

Light wood frame combina fundação em concreto, painéis estruturais de madeira tratada, contraventamento, camadas de proteção à água e revestimentos. Não é uma “casa de madeira” simples: o desempenho vem do conjunto de materiais, do detalhamento e da execução.

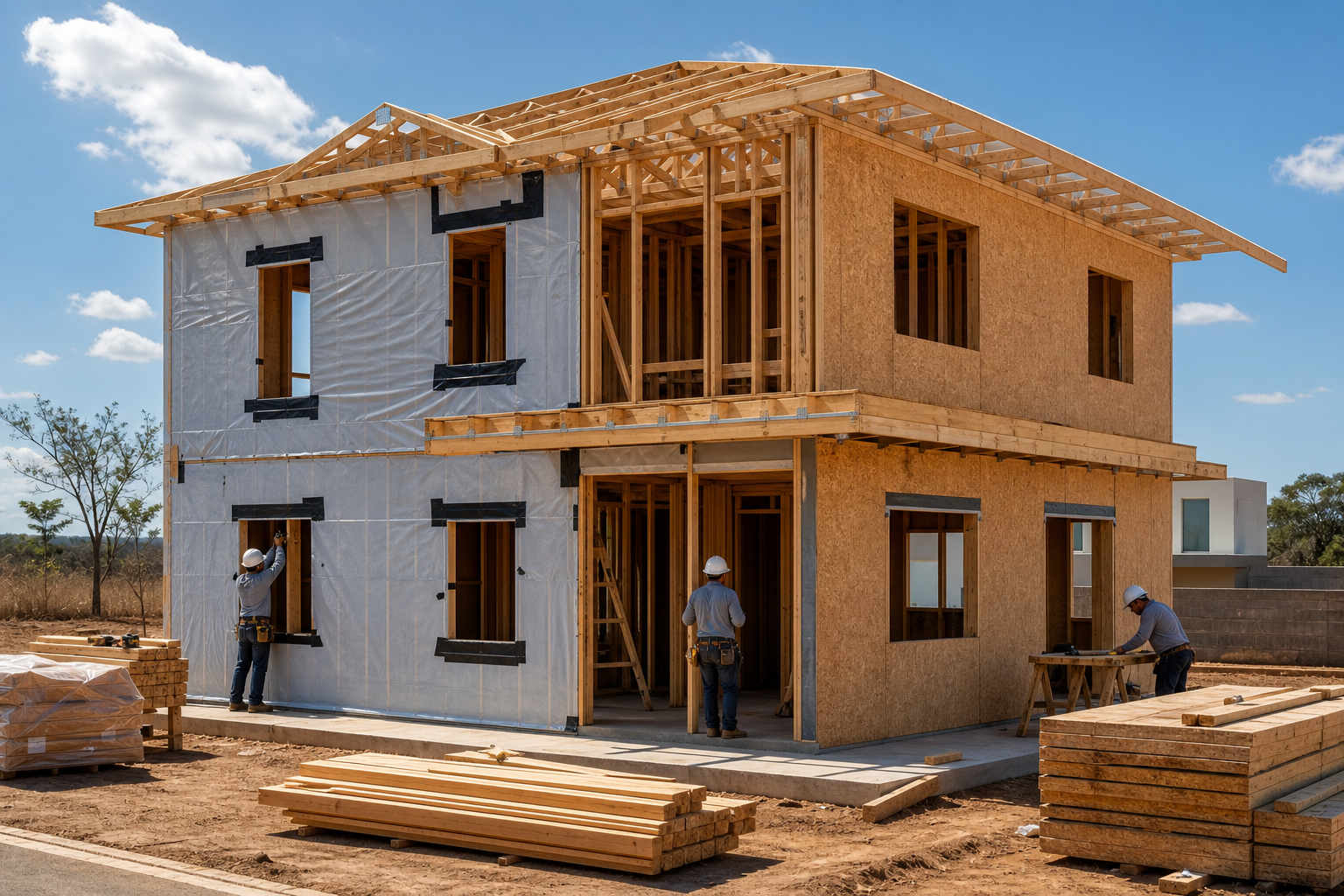

Estrutura de wood frame em montagem
Referência visual de canteiro: estrutura, painéis de fechamento e membrana de proteção aparecem em etapas distintas. No projeto executivo, cada encontro de cobertura, esquadria, piso e fachada recebe detalhamento próprio.

No Brasil, o sistema é abrangido pela ABNT NBR 16936:2023 — Edificações em light wood frame. A norma não substitui os projetos específicos: cargas, vento, fundação, segurança contra incêndio, desempenho e instalações seguem as normas aplicáveis ao empreendimento.

Esquema 01 · Parede em corte

O desempenho vem da sequência correta das camadas.

A estrutura recebe as cargas; o painel dá rigidez; a membrana e os rufos controlam a água; o isolante e as placas completam o conforto. Nenhuma camada substitui a outra.

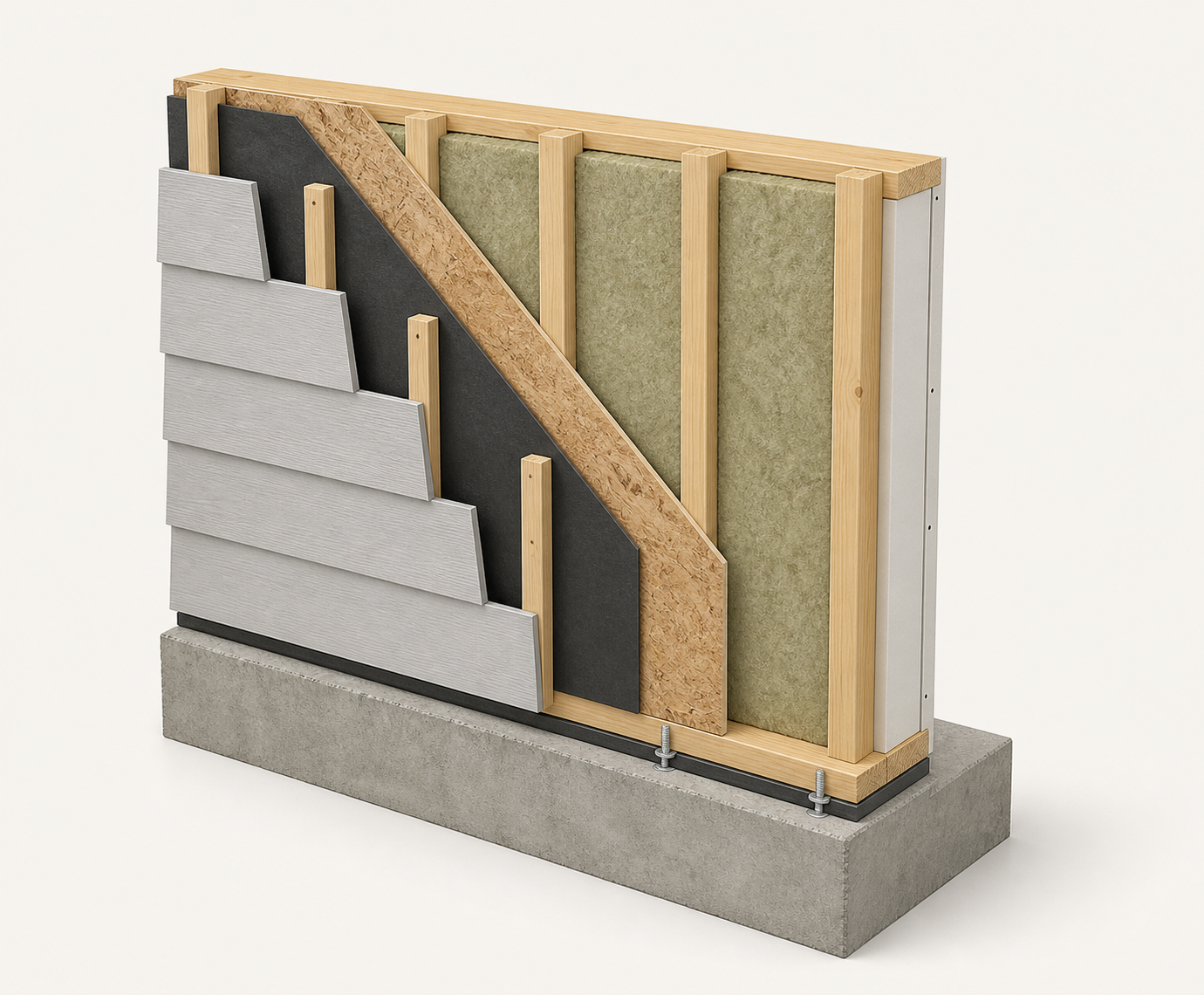

Ilustração em corte de parede externa em light wood frame
Ilustração conceitual de uma parede externa. A solução definitiva deve seguir o detalhamento de fachada, a zona de exposição e os requisitos de desempenho do projeto.
1

Revestimento + câmara

O acabamento é afastado quando necessário para favorecer drenagem e secagem. Ele não é a única barreira contra água.

2

Membrana + OSB

A membrana resistente à água trabalha com o painel estrutural. Juntas, fitas e encontros de esquadria são pontos críticos.

3

Montantes + isolante

Peças estruturais tratadas formam a parede; a cavidade recebe o isolante previsto no cálculo de desempenho.

4

Placa interna + fundação

O fechamento interno atende aos ambientes e requisitos de proteção. A base recebe barreira de capilaridade e ancoragens previstas no projeto.

Esquema 02 · Parede externa

Sete camadas. Uma só função: estrutura seca e ambiente confortável.

A composição exata varia conforme fachada, zona de exposição, cálculo térmico e solução de revestimento. O esquema abaixo mostra a lógica usual, da face externa para a interna.

01 · EXTERIOR

Revestimento

Siding, placa cimentícia, argamassa ou outro acabamento de fachada especificado.

02 · DRENAGEM

Câmara ventilada

Plano de drenagem e espaçamento quando a solução de fachada exigir.

03 · ÁGUA/AR

Membrana

Barreira resistente à água, continuidade e sobreposições tratadas nos detalhes.

04 · RIGIDEZ

Painel estrutural

OSB ou painel previsto em projeto, com fixação e juntas compatíveis.

05 · ESTRUTURA

Montantes + isolante

Madeira estrutural tratada; o vão recebe isolante definido pelo desempenho alvo.

06 · INTERIOR

Placa de gesso

Fechamento interno, com solução adequada nas áreas úmidas e requisitos de fogo.

07 · FINALIZAÇÃO

Pintura e detalhes

Acabamentos, rodapés e selagens finais — sem substituir a proteção das camadas anteriores.

Comparação técnica

Números reais: onde o sistema ganha — e onde depende da obra.

Os dados abaixo não são promessa para Brasília: são resultados publicados de materiais e estudos comparativos. Eles mostram a direção do ganho; o orçamento e o cronograma do Saint Michel devem confirmar os valores locais.

Métrica publicadaResultado do wood frameComparação e condição do dado
Condutividade térmica do material estrutural0,7–1,0 Btu·in/(h·ft²·°F) para madeira estrutural macia a 12% de umidade.Concreto: 6 na mesma unidade. A madeira de referência é 6 a 9× menos condutiva. Parede pronta precisa de cálculo próprio.
Energia para climatizaçãoEm ensaio comparativo, estrutura wood frame isolada consumiu 26% menos energia de aquecimento e 18% menos de ar-condicionado.Teste AWC/US, com edificações e clima específicos; não é percentual transferível automaticamente para Brasília.
Prazo de construçãoEstudo comparativo encontrou 26 semanas para timber frame contra 27 semanas para alvenaria: ganho de 1 semana / 3,7%.O mesmo levantamento relata referências de 6 a 13 semanas mais rápidas em outras obras. Industrialização, repetição e cadeia local mudam o resultado.
Carbono armazenado no edifícioRoadmap britânico indica estoque de carbono aproximadamente 50% maior em casas timber frame do que em casas de alvenaria.É carbono biogênico armazenado, não substitui uma ACV brasileira nem equivale diretamente a “emissão 50% menor”.
Etapa estrutural verticalAs paredes são montadas a seco: após liberar a fundação, não há cura de concreto/argamassa para a parede estrutural.O ganho de dias depende de painéis, equipe e clima. Fundação, revestimentos e acabamentos continuam tendo seus próprios tempos de cura.

Leitura correta: os números destacam potencial de desempenho e produtividade, mas não dispensam simulação térmica, orçamento local e cronograma de referência para cada tipologia. Custo não foi comparado aqui porque varia sensivelmente com escala, cadeia de suprimentos e mão de obra local.

Controle de execução

Os três pontos que não podem ser improvisados.

A industrialização só entrega resultado quando o canteiro respeita as interfaces. No empreendimento, o controle de qualidade deve acompanhar a sequência da obra — e não apenas a vistoria final.

01 · RECEBIMENTO

Madeira e painéis

Verificar especificação, tratamento, condição de armazenamento, identificação e ausência de exposição indevida à água antes da montagem.

02 · ENVELOPE

Água primeiro

Checar membranas, sobreposições, fitas, rufos, peitoris e encontros de esquadria antes de ocultar as camadas.

03 · FECHAMENTO

Registrar antes de cobrir

Fotografar e inspecionar estrutura, instalações e isolantes antes do drywall e dos acabamentos finais.

Referências técnicas de consulta: ABNT NBR 16936:2023 (Edificações em light wood frame); ABNT NBR 15575 (Desempenho de edificações habitacionais); American Wood Council — condutividade térmica comparativa; American Wood Council — detalhes e durabilidade em wood frame. A especificação final deve ser assinada pelos responsáveis técnicos e validada nas normas brasileiras aplicáveis.
Próximo nível de definição

Transformar o conceito em caderno técnico de cada tipologia.

Na próxima etapa, a equipe pode fixar a parede-padrão, os detalhes de fachada, as metas de desempenho e os indicadores de obra para as três casas do Saint Michel.
